日期:2022年9月29日星期四
序号 | 开始时间 | 工序名称 | 具体操作 |
1 | 6:30 | 特改厂装车 | 装工作台,液压站,堵塞器,工具 |
2 | 7:30 | 出发去现场 | 油压12.46MPa,套压10.41MPa |

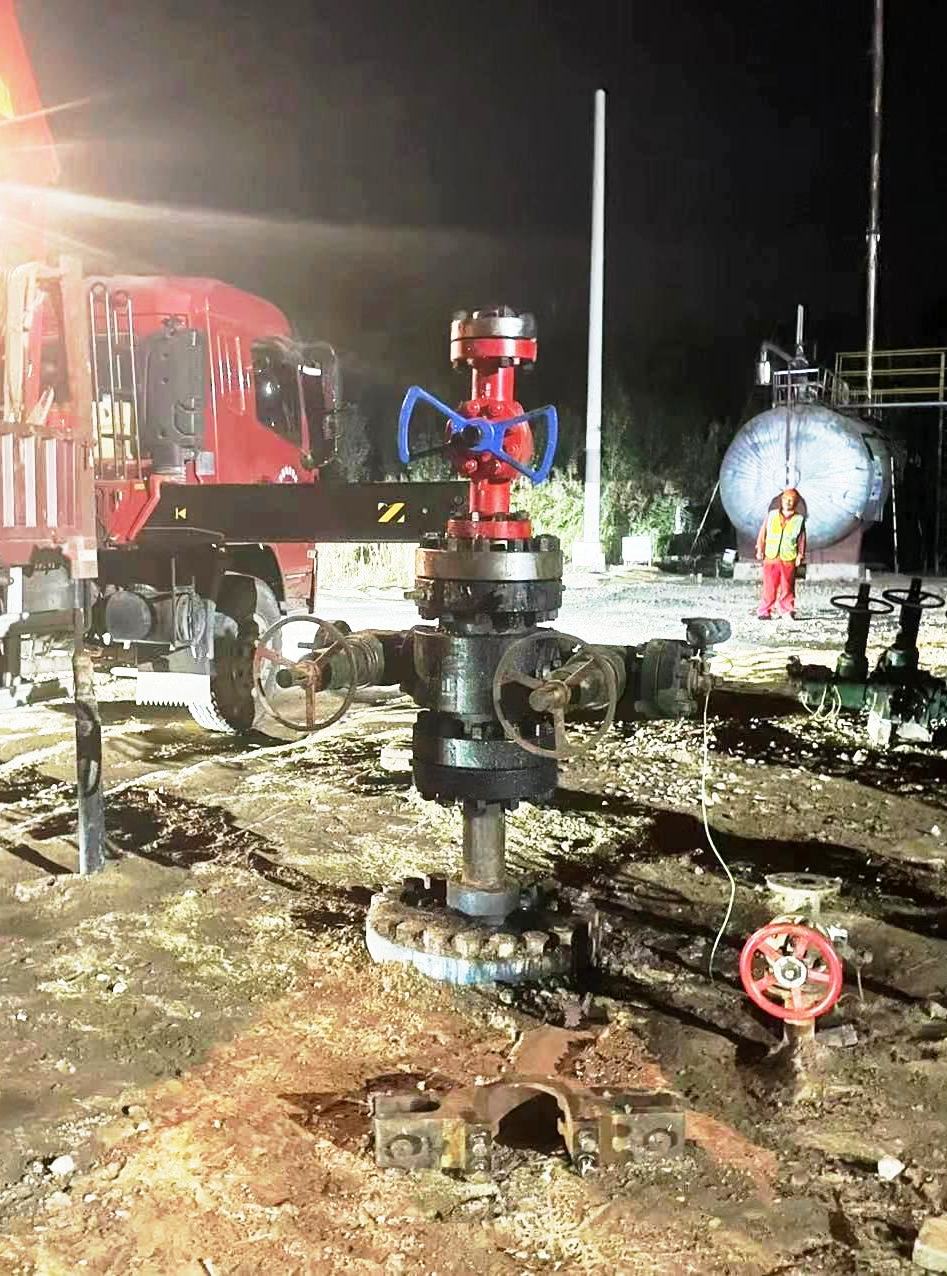

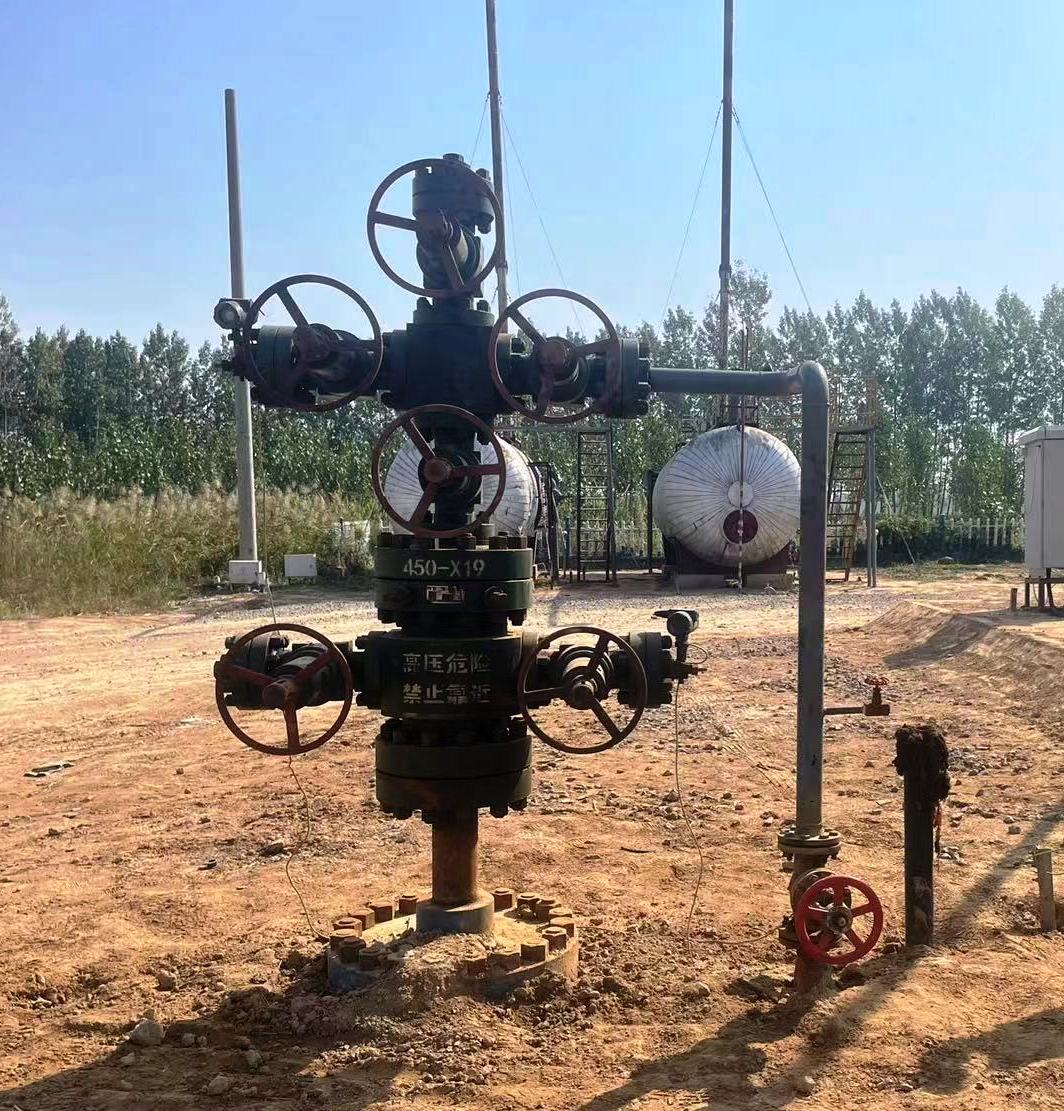

3 | 9:30 | 到滨450-X19井 | 拆注水流程,拆闸门,拆小法兰 |

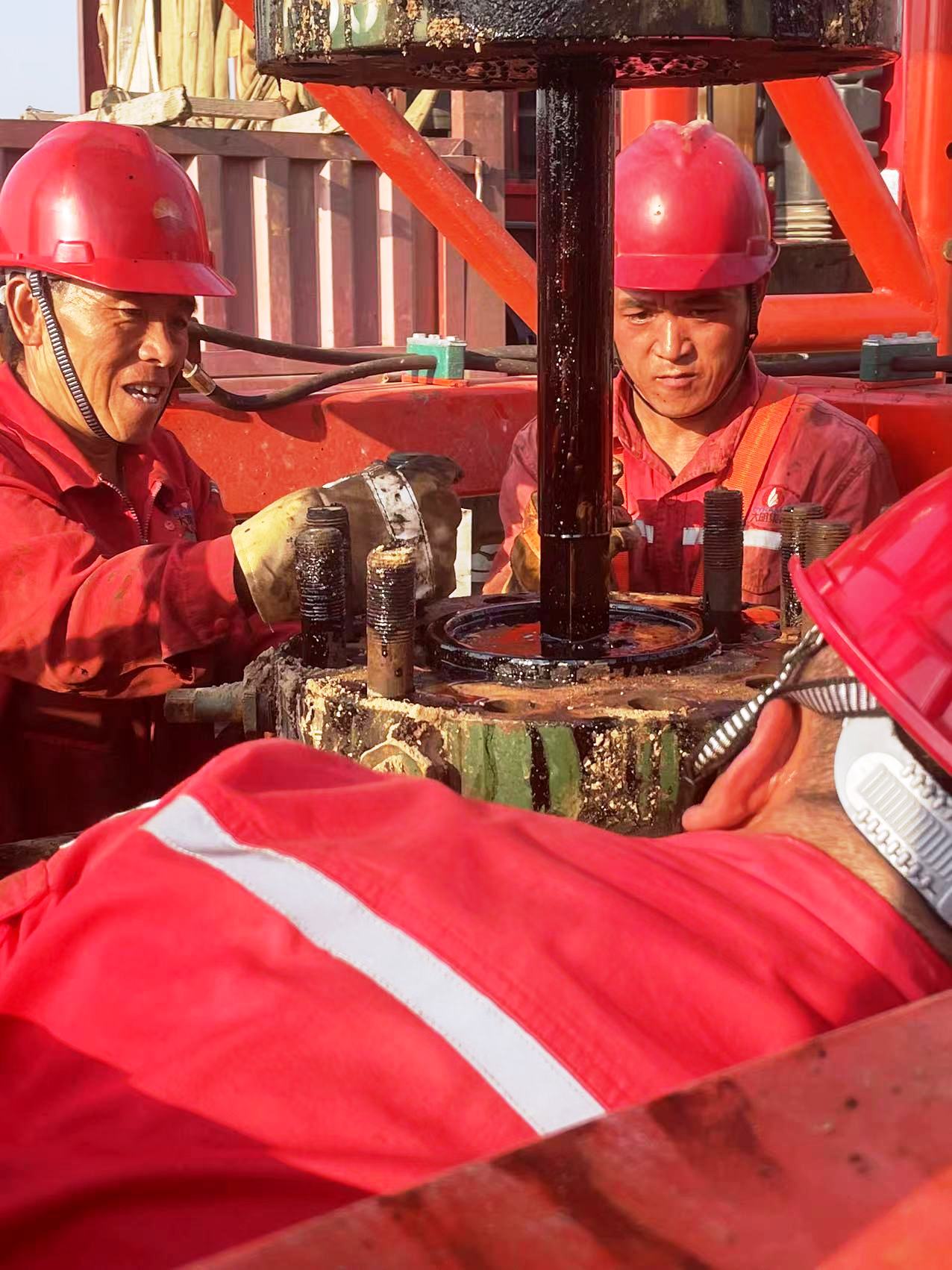

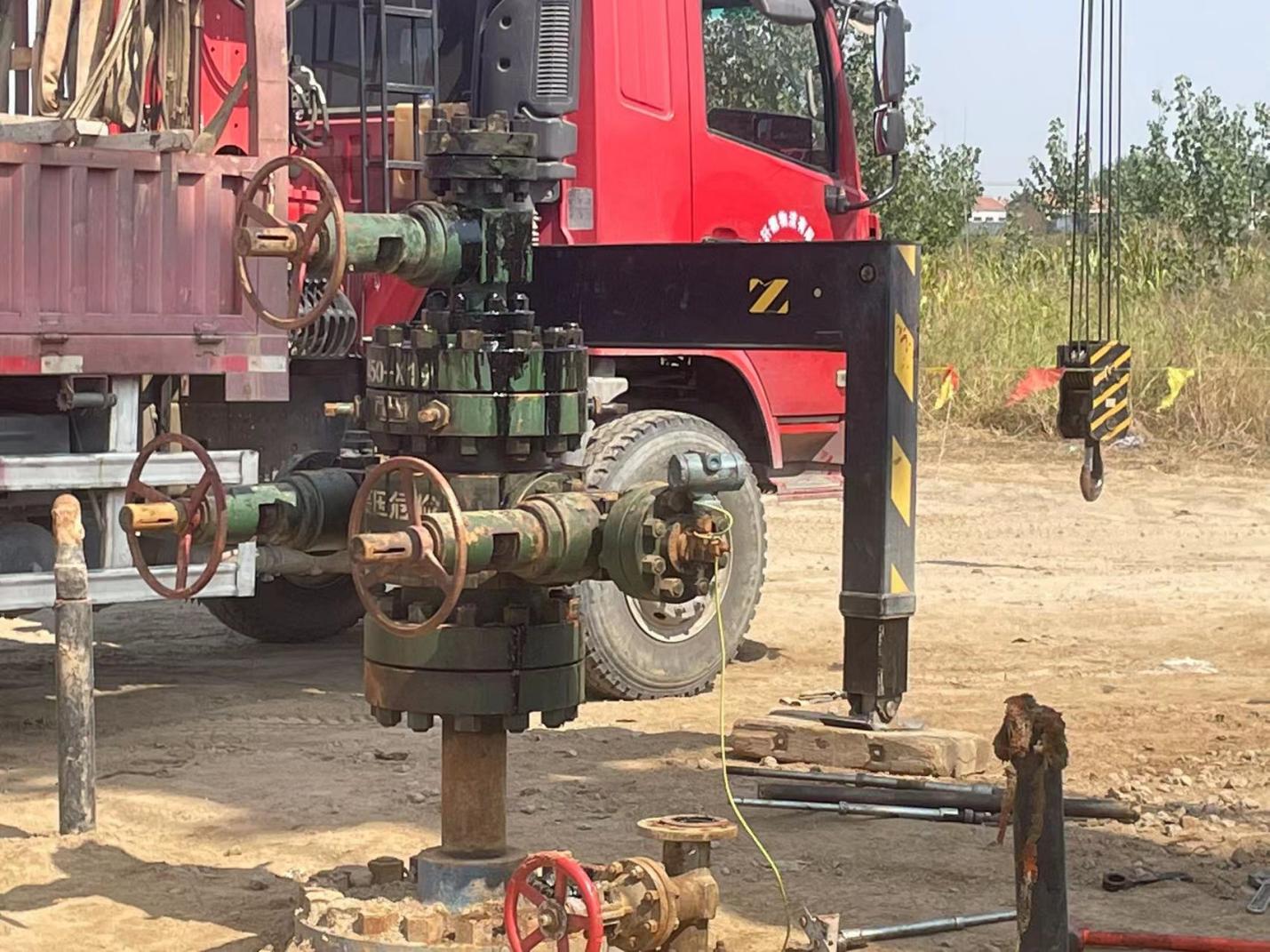

4 | 12:30 | 拆井口螺丝8条 | 装配堵塞器 |

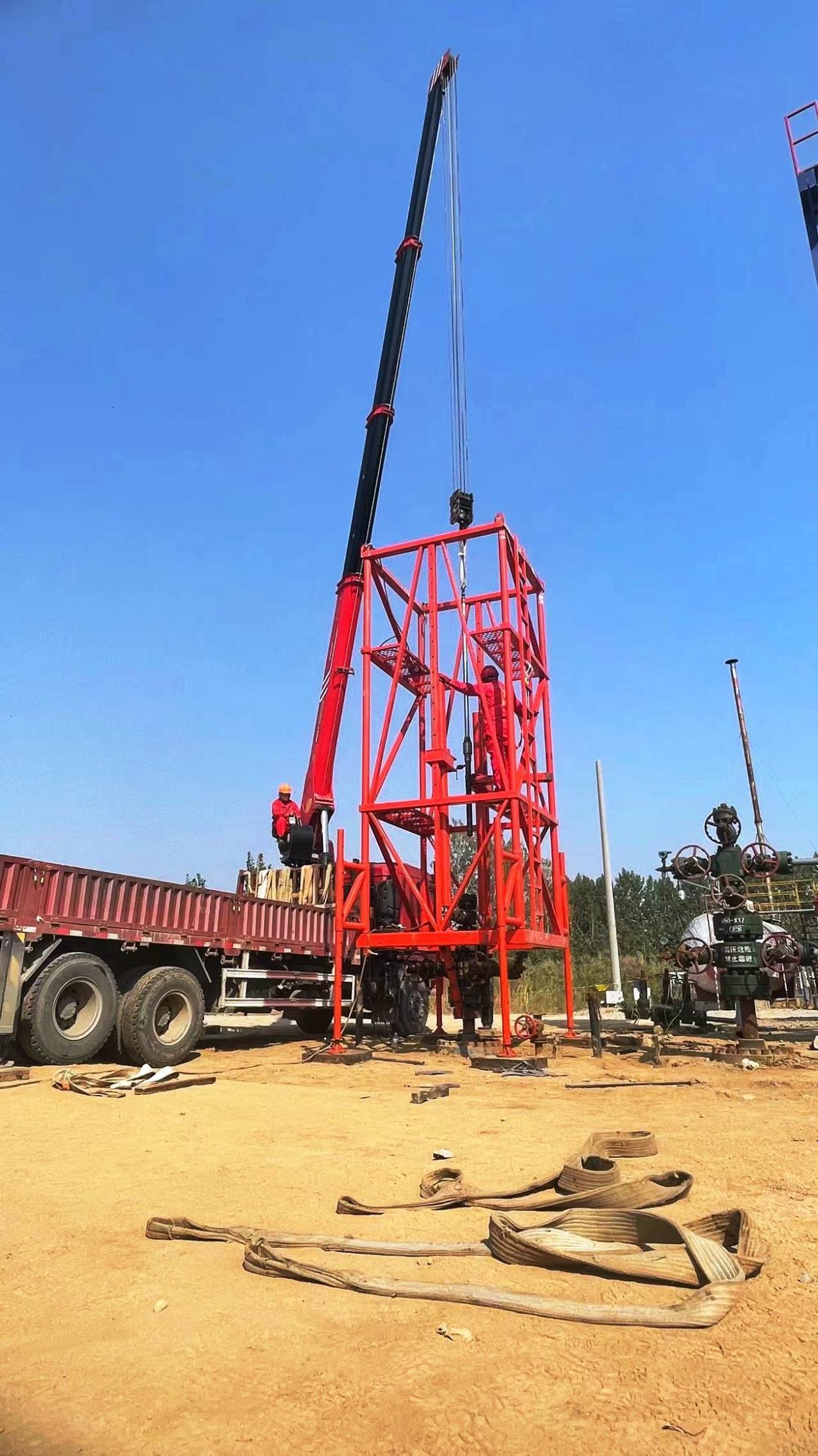

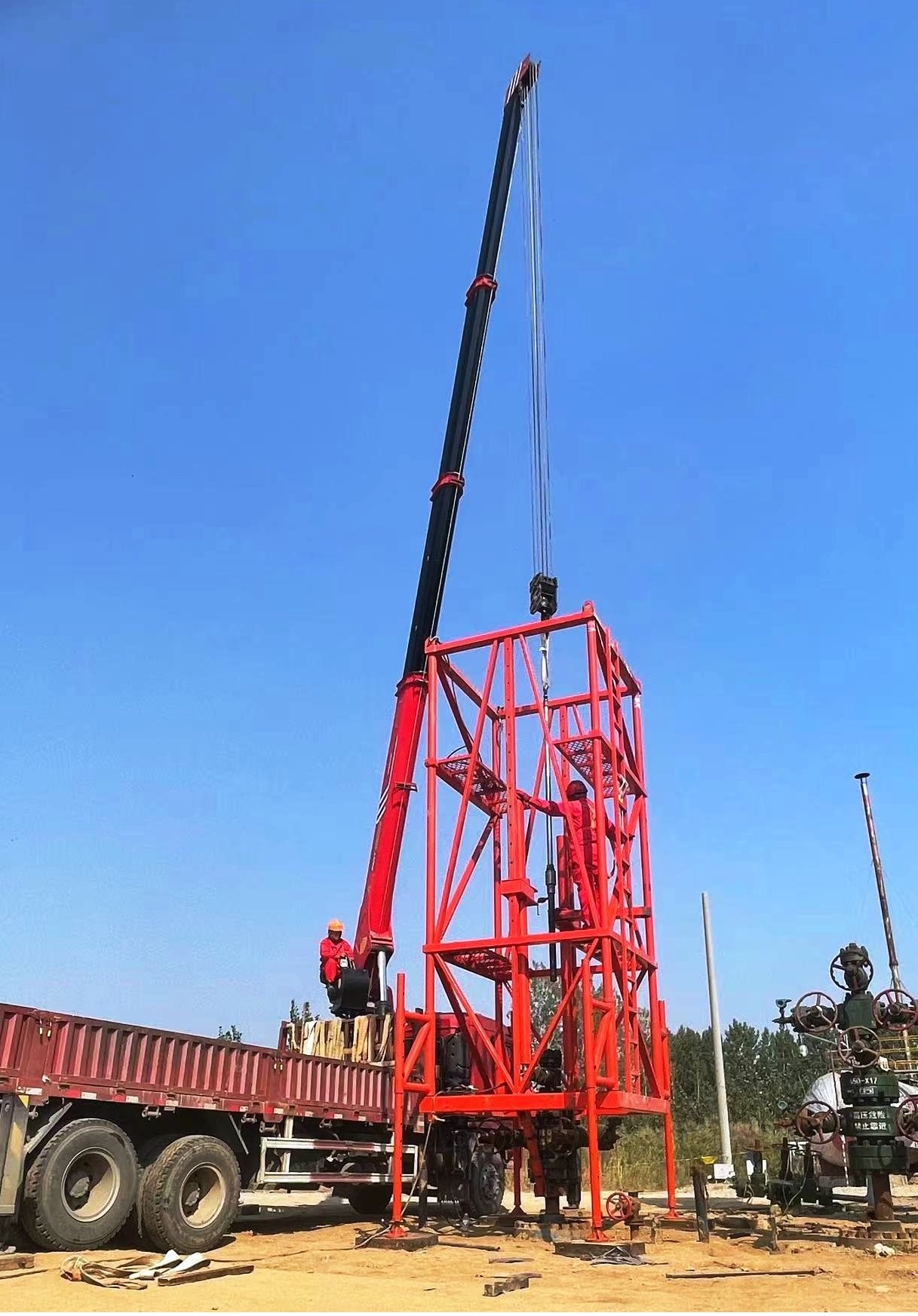

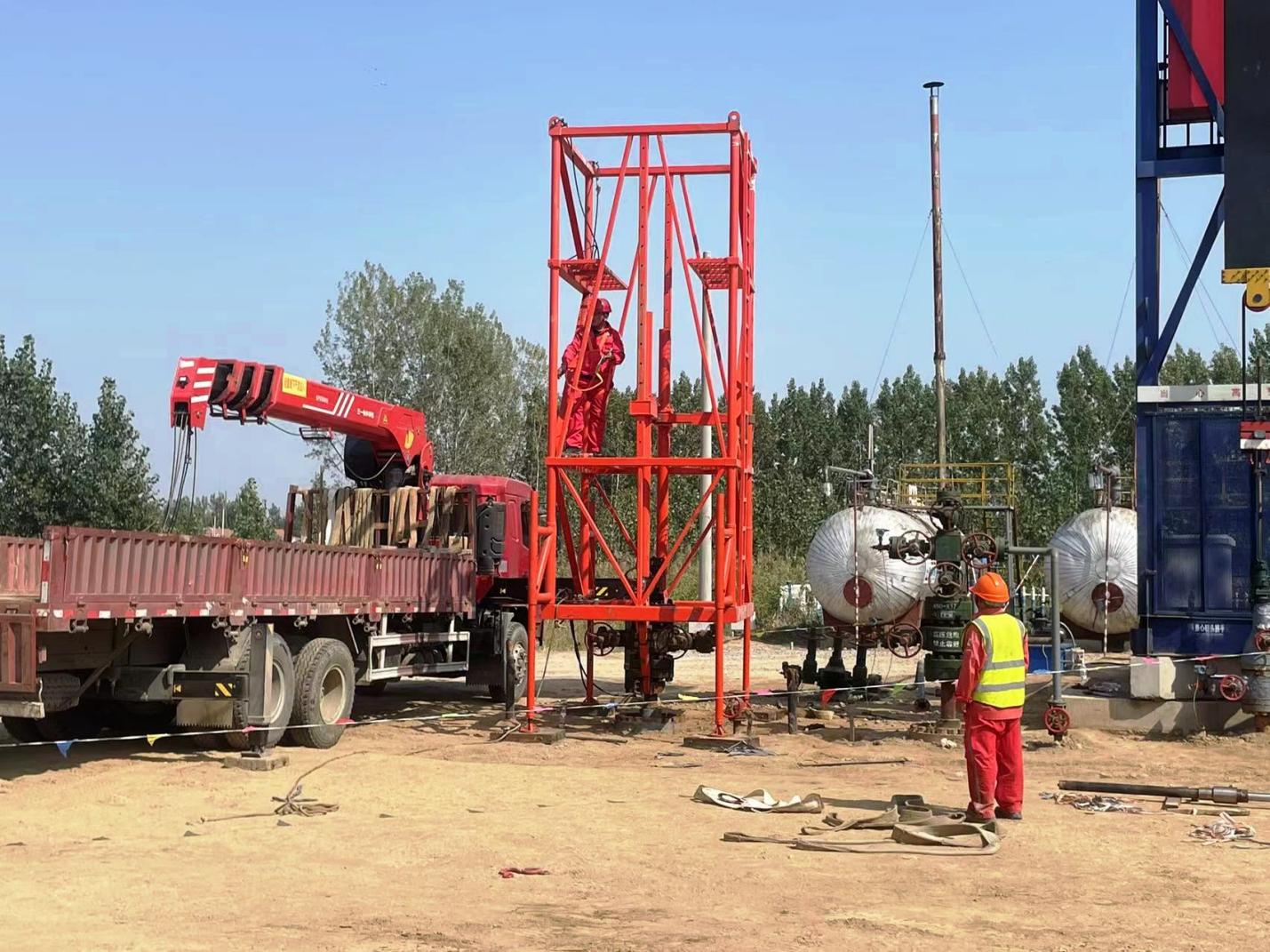

5 | 13:00 | 吊装好好工作台 | 安装套管卡盘,调整支腿 |

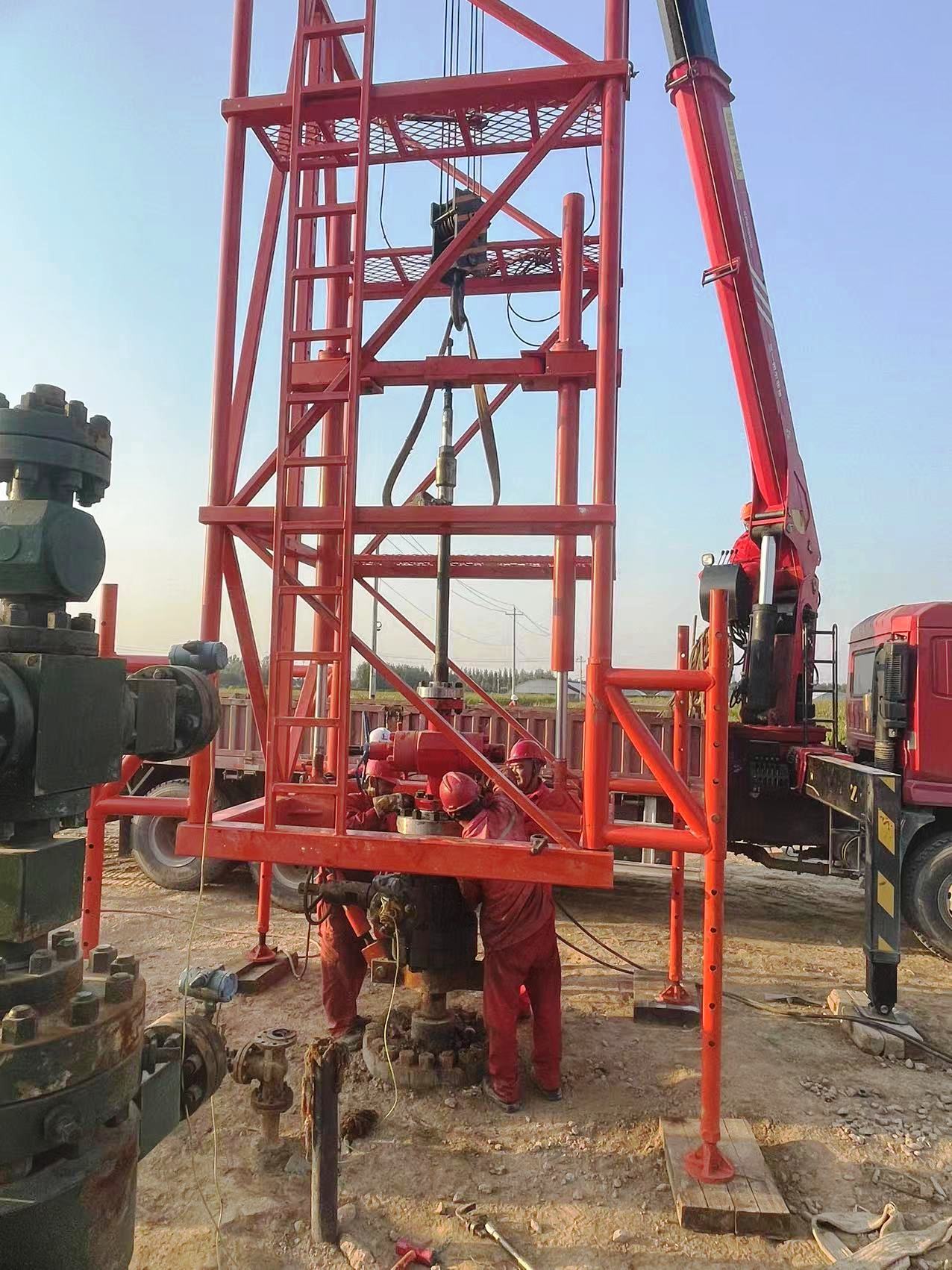

6 | 13:40 | 装堵塞器 | 用吊车安装堵塞器 |

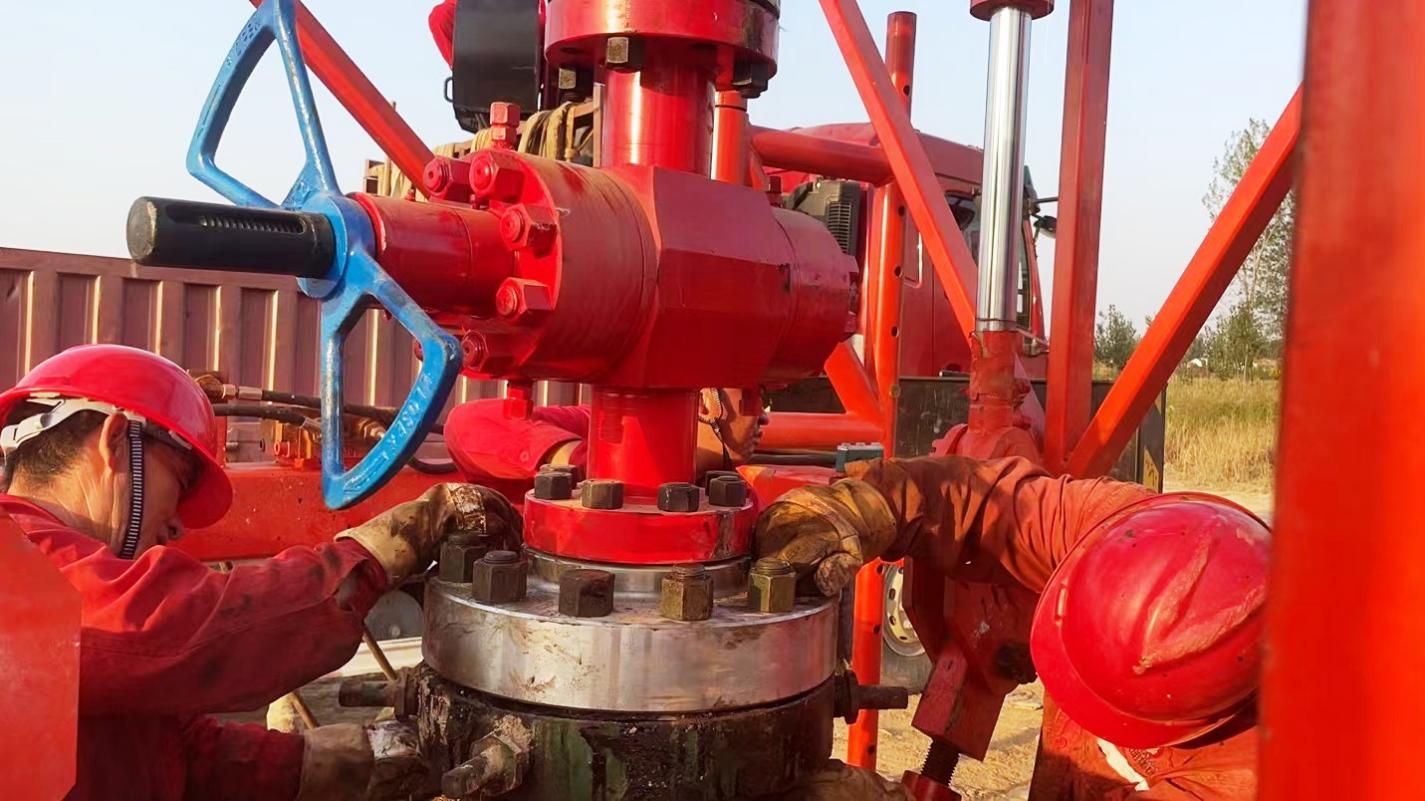

7 | 14:00 | 接电 | 配合管理区电工接电 |
8 | 14:50 | 调整工作台 | 居中调整 |
9 | 15:20 | 下压内筒 | 下压内筒1430mm |
10 | 15:20 | 上提拉杆 | 100mm |
11 | 15:35 | 开放空 | 无溢流,封堵成功 |
12 | 15:40 | 拆井口 | |
13 | 15:50 | 上提上法兰 | 吊车上提上法兰300mm |
14 | 16:05 | 插入卡盘 | 法兰盘的螺孔有偏差,上个4条 |
15 | 16:10 | 紧螺栓 | |
16 | 16:15 | 提出上法兰 | 吊车提出上法兰 |
17 | 16:30 | 套入新法兰 | 套入通径78mm的上法兰及闸门 |
18 | 16:35 | 拆除卡盘 | 拆卡盘上的4条螺栓 |
19 | 16:40 | 紧井口螺栓 | 安装上法兰,紧12条井口螺栓 |
20 | 18:25 | 吊出堵塞器 | 拆液压站 |
21 | 19:10 | 收尾 | 拆工作台,收尾工作 |
